Гидроэнергетическое строительство в России и за рубежом

Гидроэнергетическое строительство в России и за рубежом.
Уроки прошлого, проблемы настоящего.

Комплекс этих мер позволял зимой получить сотни тысяч кубических метров грунта с положительной температурой, а затем в течение всего зимнего периода сохранить температуру в пределах 6-8 °С. Четкое выполнение разработанных на строительстве мероприятий позволило успешно возводить напорные противофильтрационные элементы плотины с хорошим качеством.

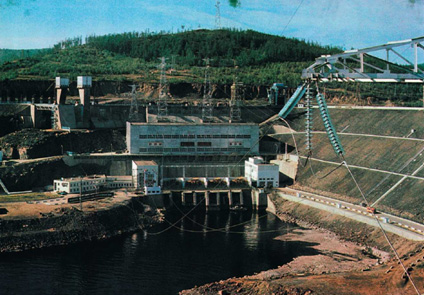

Панорама Вилюйской плотины

Панорама Вилюйской плотины

Это позволило за два зимних периода возвести экран плотины Вилюйской ГЭС до промежуточных отметок.

Следует отметить, что и после отсыпки плотины принимались меры по обеспечению безопасности сооружений.

В частности, после возведения тела плотины до проектных отметок с ее гребня было пробурено несколько сот вертикальных скважин, в которые опускались обсадные трубы двух диаметров. В зазор между трубами в течение всей зимы подавали холодный наружный воздух, что позволяло заморозить грунт вокруг труб и создать надежную льдогрунтовую противофильтрационную диафрагму от берега до берега по оси плотины, а также по правому борту водосбросного канала, чтобы не допустить отепляющего воздействия водного потока на грунт плотины.

Весной 1964 г. была решена серьезная задача по строительству плотины гидроузла. Успешное завершение сооружения русловой части потерны позволило уже в период спада весеннего паводка начать отсыпку скального грунта с обоих берегов реки в тело плотины и пригрузку, постепенно сужая проран, но, не допуская форсированного подъема воды в верхнем бьефе и увеличения скоростей в проране во избежание размыва каменной наброски. Гидравлический режим Вилюя крайне неравномерный - от практически полного прекращения стока в зимние месяцы до резкого увеличения паводковых расходов в мае-июне, доходящих до 11 тыс. м3/с, с последующим плавным уменьшением в летне-осенний период.

В течение лета 1964 г. из полезных выемок и карьеров было отсыпано несколько сот тысяч кубических метров диабаза в основную упорную призму, а также в верховой клин плотины и пригрузки. Строительные расходы пропускались по суженому руслу реки. В это же время под защитой верховой перемычки в левобережной строительной траншее, которая в будущем должна была также войти в тело плотины, завершалось устройство цементационной потерны в основании и левобережном примыкании.

Проведенные расчеты и графики выполнения работ показали, что к концу октября 1964 г. строители в состоянии осуществить перекрытие русла реки в створе основных сооружений, завершить бетонные работы в левобережной строительной траншее и после перекрытия русловой части реки переключить пропуск строительных расходов на эту траншею, чтобы широким фронтом развернуть строительство плотины в русле. Необходимо было определить оптимальные сроки перекрытия. Этим днем стало 31 октября 1964 г. Вилюй был перекрыт.

Характеристики Вилюйских ГЭС

Установленная мощность, МВт64
Годовая выработка, млрд кВт/ч1,5
Расчетный напор, м68
Выемка грунта, млн м35,9
Насыпь, млн. м28,25
Бетон и железобетон, тыс. м3600
Металлоконструкции и оборудование, тыс. т30

Все эти меры позволили в 1967 г. осуществить пуск первого агрегата, заканчивалось строительство линии электропередач напряжением 110 кВ Вилюйская ГЭС - поселок алмазодобытчиков Айхал. Большая энергетика пришла к потребителю.
